VINDKRAFT

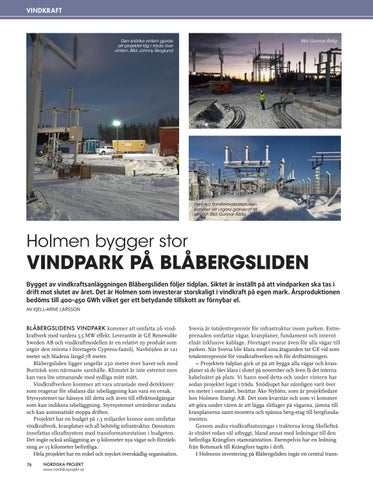

Den snörika vintern gjorde att projektet låg i träda över vintern. Bild: Johnny Skoglund
Bild: Gunnar Ålstig
Den nya transformatorstationen kommer att utgöra gränssnitt till elnätet. Bild: Gunnar Ålstig
Holmen bygger stor
VINDPARK PÅ BLÅBERGSLIDEN Bygget av vindkraftsanläggningen Blåbergsliden följer tidplan. Siktet är inställt på att vindparken ska tas i drift mot slutet av året. Det är Holmen som investerar storskaligt i vindkraft på egen mark. Årsproduktionen bedöms till 400–450 GWh vilket ger ett betydande tillskott av förnybar el. AV KJELL-ARNE LARSSON
BLÅBERGSLIDENS VINDPARK kommer att omfatta 26 vindkraftverk med vardera 5,5 MW effekt. Leverantör är GE Renewable Sweden AB och vindkraftmodellen är en relativt ny produkt som utgör den största i företagets Cypress-familj. Navhöjden är 121 meter och bladens längd 78 meter. Blåbergsliden ligger ungefär 250 meter över havet och med Burträsk som närmaste samhälle. Klimatet är inte extremt men kan vara lite utmanande med sydliga mått mätt. Vindkraftverken kommer att vara utrustade med detektorer som reagerar för obalans där isbeläggning kan vara en orsak. Styrsystemet tar hänsyn till detta och även till effektnedgångar som kan indikera isbeläggning. Styrsystemet utvärderar indata och kan automatiskt stoppa driften. Projektet har en budget på 1,3 miljarder kronor som omfattar vindkraftverk, kranplatser och all behövlig infrastruktur. Dessutom innefattas elkraftsystem med transformatorstation i budgeten. Det ingår också anläggning av 9 kilometer nya vägar och förstärkning av 15 kilometer befintliga. Hela projektet har en enkel och mycket överskådlig organisation. 76
NORDISKA PROJEKT www.nordiskaprojekt.se
Svevia är totalentreprenör för infrastruktur inom parken. Entreprenaden omfattar vägar, kranplaner, fundament och internt elnät inklusive kablage. Företaget svarar även för alla vägar till parken. När Svevia blir klara med sina åtaganden tar GE vid som totalentreprenör för vindkraftverken och för driftsättningen. – Projektets tidplan gick ut på att bygga alla vägar och kranplaner så de blev klara i slutet på november och även få det interna kabelnätet på plats. Vi hann med detta och under vintern har sedan projektet legat i träda. Snödjupet har nämligen varit över en meter i området, berättar Åke Nyhlén, som är projektledare hos Holmen Energi AB. Det som kvarstår och som vi kommer att göra under våren är att lägga slitlager på vägarna, jämna till kranplanerna samt montera och spänna berg-stag till bergfundamenten. Genom andra vindkraftsatsningar i trakterna kring Skellefteå är elnätet redan väl utbyggt, bland annat med ledningar till den befintliga Krångfors stamnätstation. Exempelvis har en ledning från Botsmark till Krångfors tagits i drift. I Holmens investering på Blåbergsliden ingår en central trans-
